能量模型

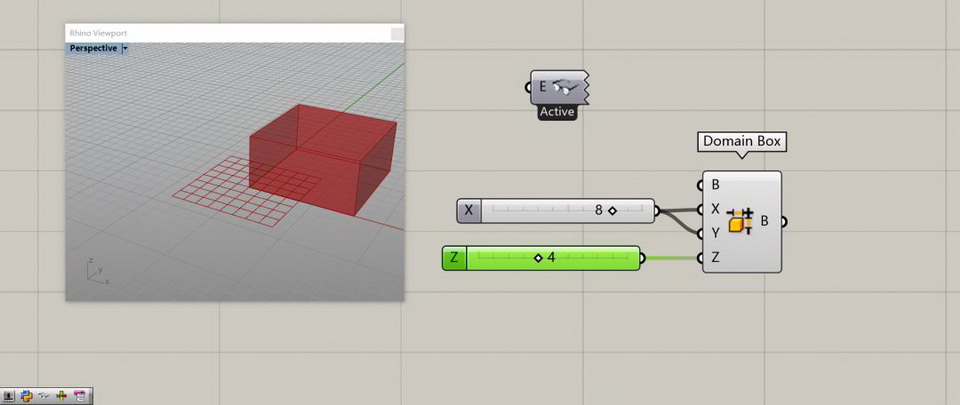

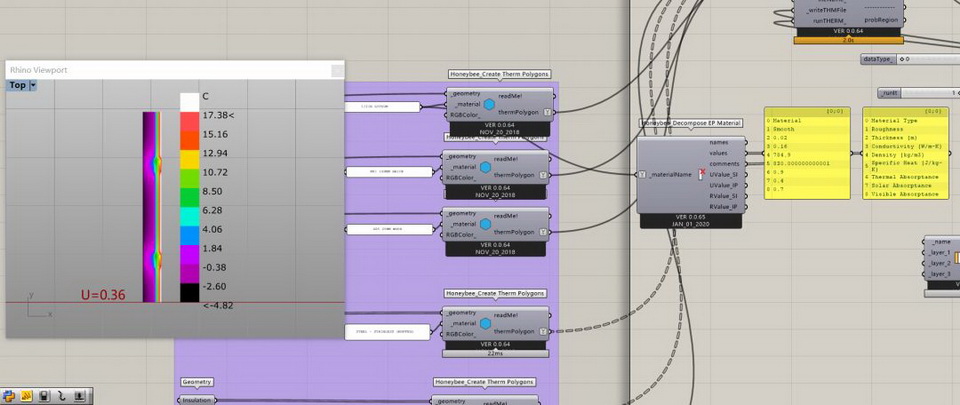

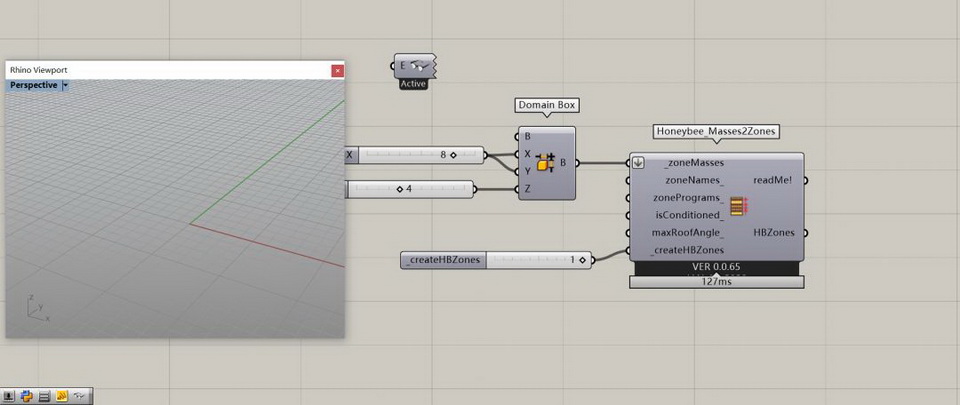

要完成这样一个操作首先我们需要建立一个基础的能量模型,在这就用一个box表示一个简单的建筑。

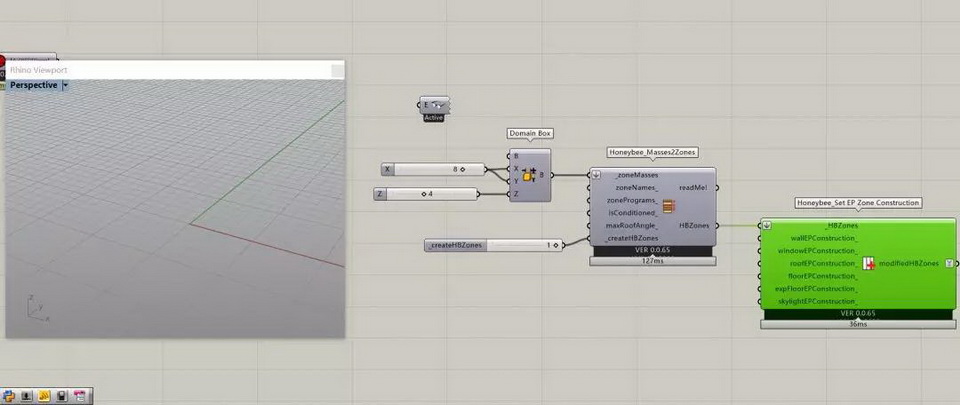

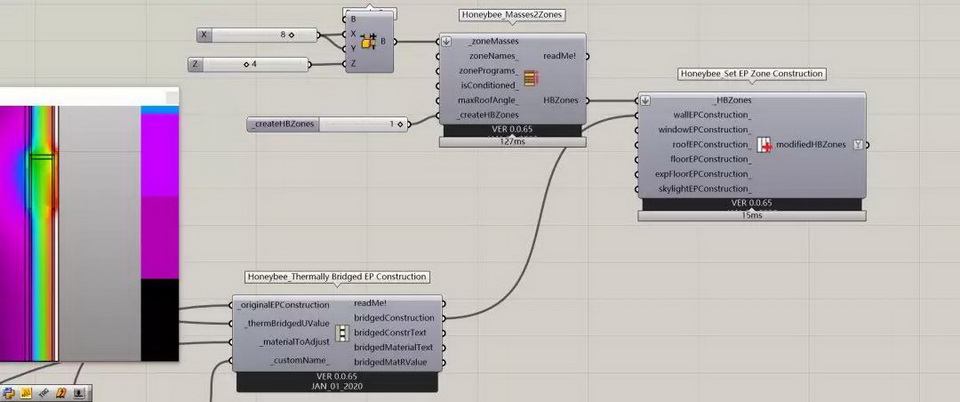

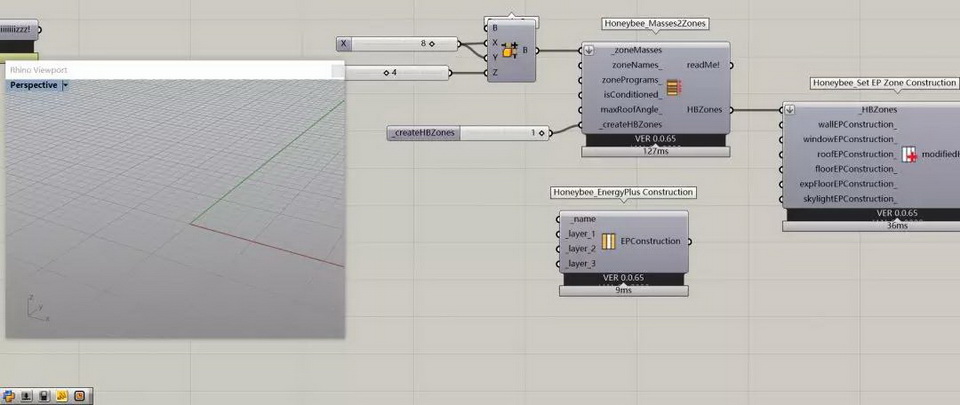

使用masses zone创建能量模型。




通过set epzone construction来进行构造的修改,比如在这我们选择修改墙体。




但是在能量模型的计算中我们的EPconstruction只能这样一层一层的设置,所以他是没有办法考虑热桥现象的。




因此大家如果想获取一个考虑到热桥现象的能量模型计算结果,那么我们就必须要使用Thermal对齐进行修正。



PART 2

构造修正

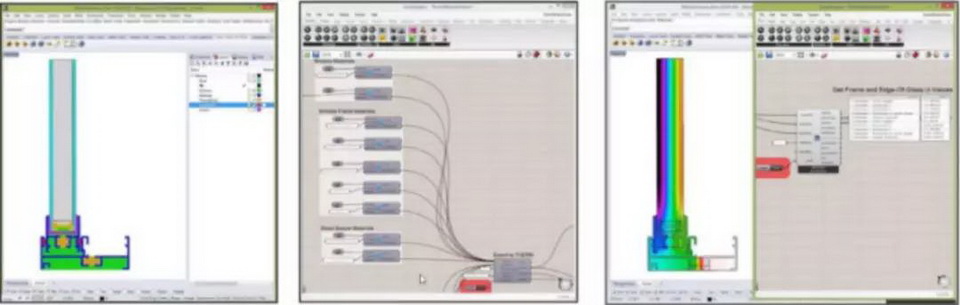

按照上一节课介绍的内容创建一个考虑到实际热桥现象的墙体构造。




之后使用Thermally bridged ep construction完成构造修正.

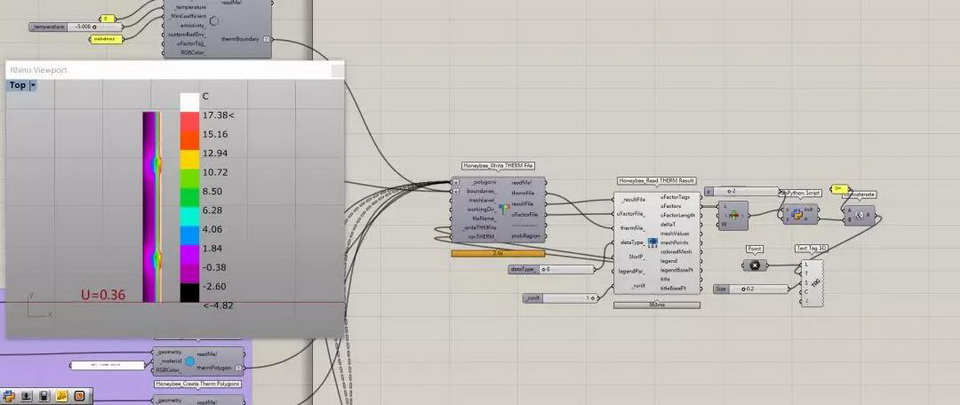

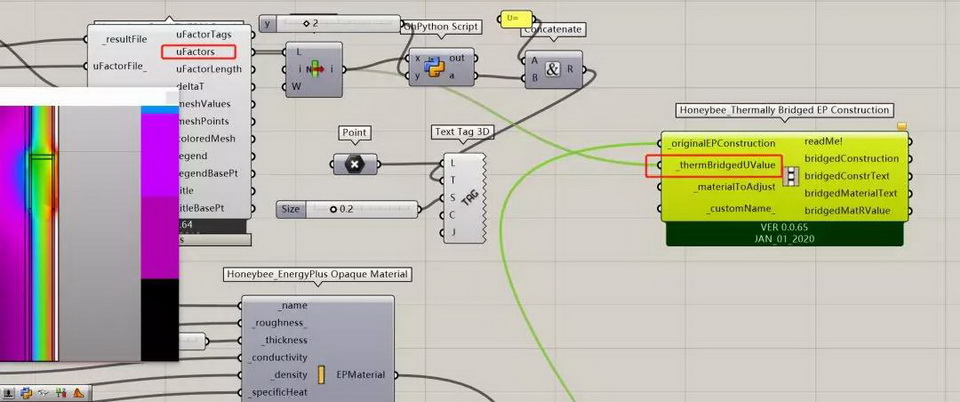

这个运算器的使用首先要构建一个原有的EP construction,那么我们就EP construction来完成这样一个构造的创建。




construction是由material组成的所以我们需要给他不同材料,而之前在Thermal创建墙体的时候我们以及设置好了大量的材质。

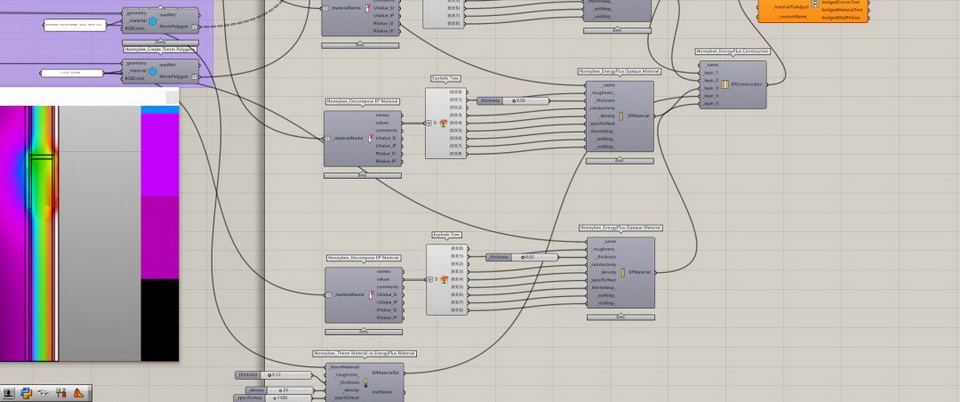

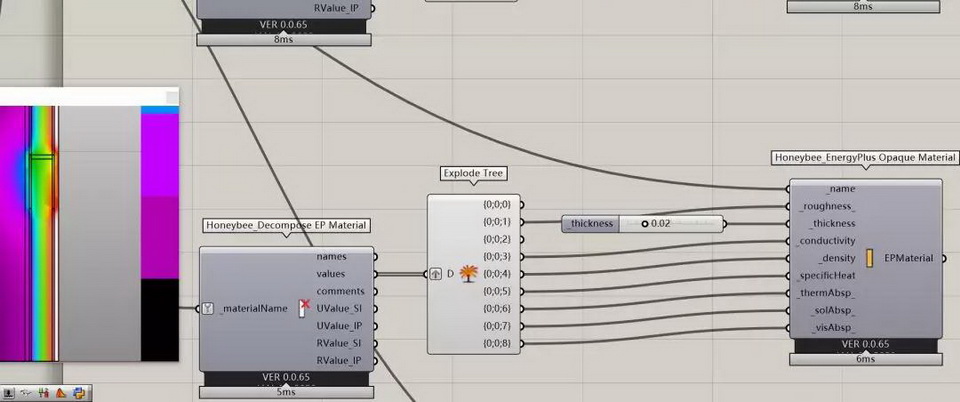

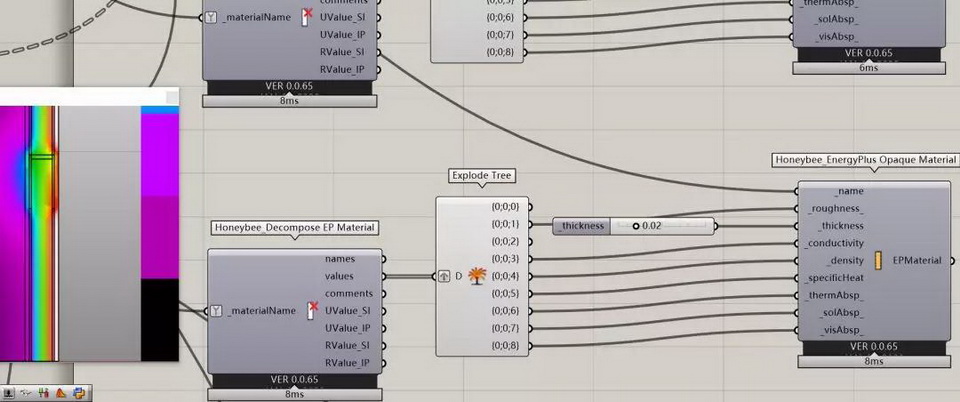

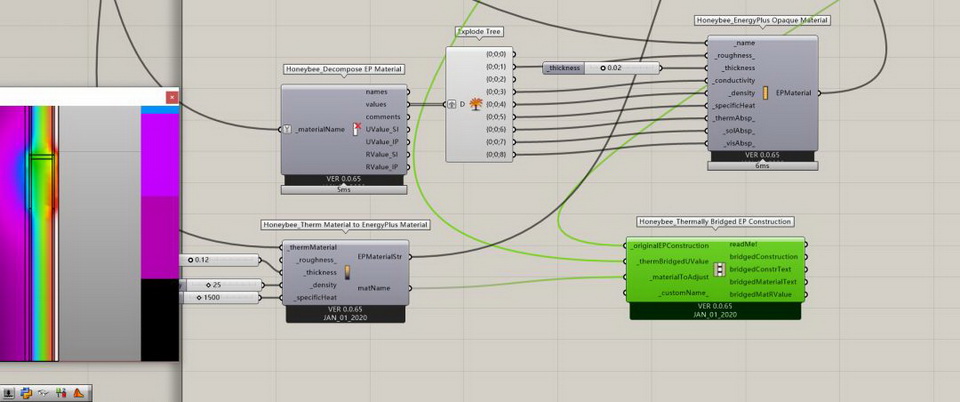

但是在这大家最好不用直接把材质连接过去,而是需要依据我们实际构造的尺寸对于material的厚度进行修正,因为EP construction并没有thermal polygon这样一个geometry的输入端来告诉他各自的比例,所以需要手工的设置材料的厚度。为了完成这样一个操作,首先需要使用decompose material把材料炸开。

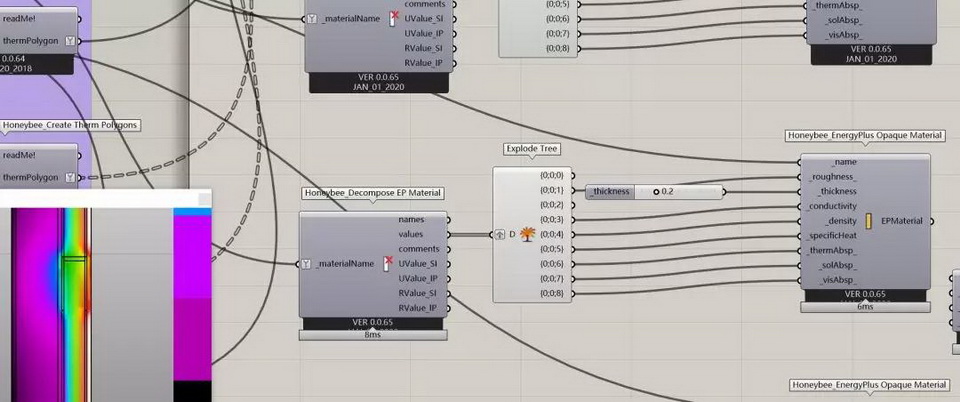

继承已有参数后使用建立新的材质,只修改thickness参数。

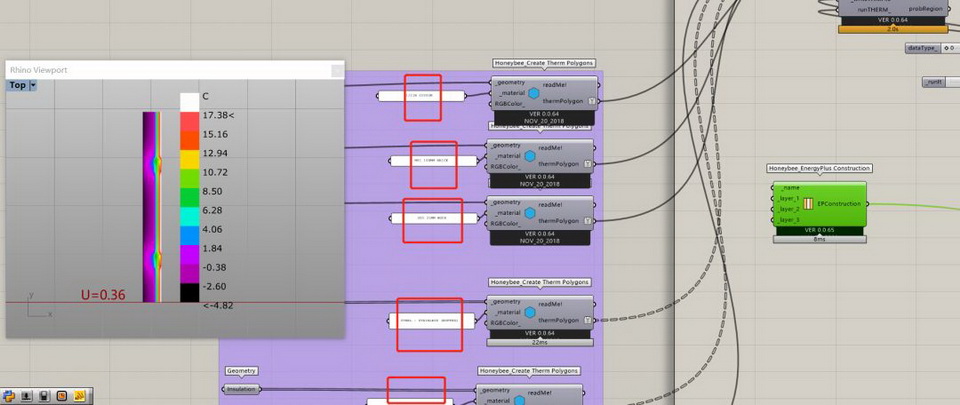

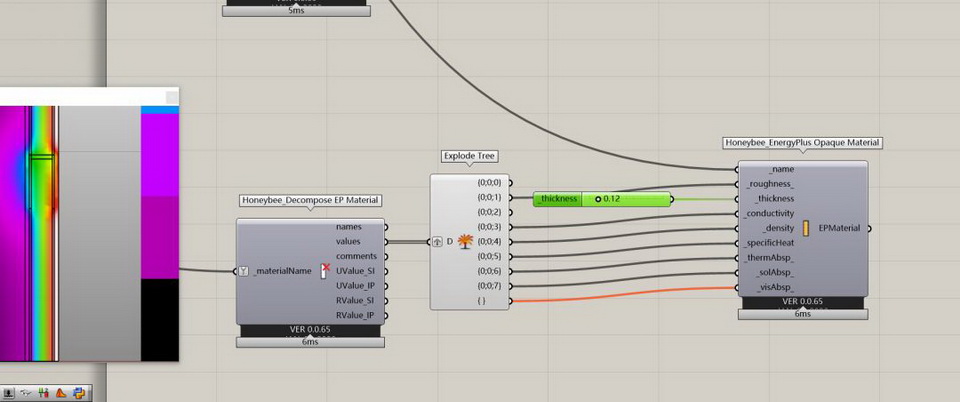

这样就完成了石膏板材质的修正。之后依次完成其余几个材质的设置。



内侧石膏板



木板



砖材


但是这个时候各位需要注意一下我们这个保温层材料,发现出问题了,它的数值貌似和我们之前设置的所有材料都不相同。

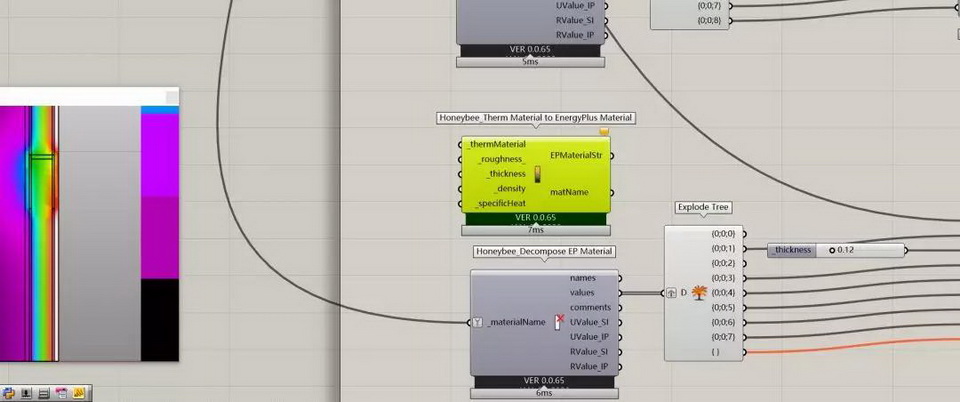

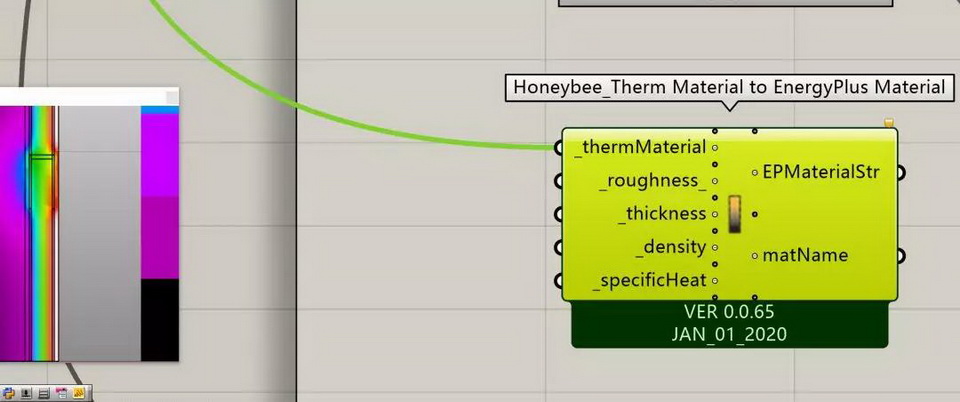

这是因为保温层使用的这个材料是一个预设的Thermal材料而不是真正的EP材料。这两者主要的区别是therm本身的材质只考虑导热的相关参数,而对与热传递无关出参数进行了省略,所以相较于EP的材料,therm的材料是缺少部分信息的,所以直接炸开材料后无法匹配后续的输入端。为了解决这个问题要使用一个材料转换器,帮助我们把Therm材质转换为EP材质。

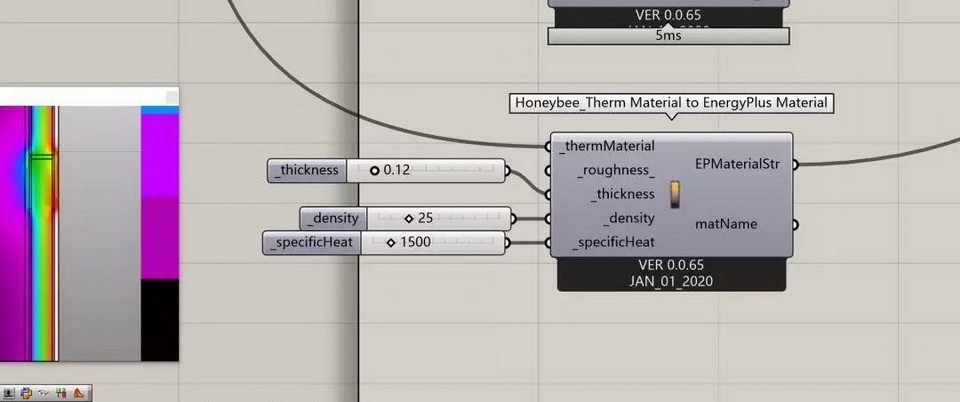

连接原有材质后,还需要厚度,密度和比热容。

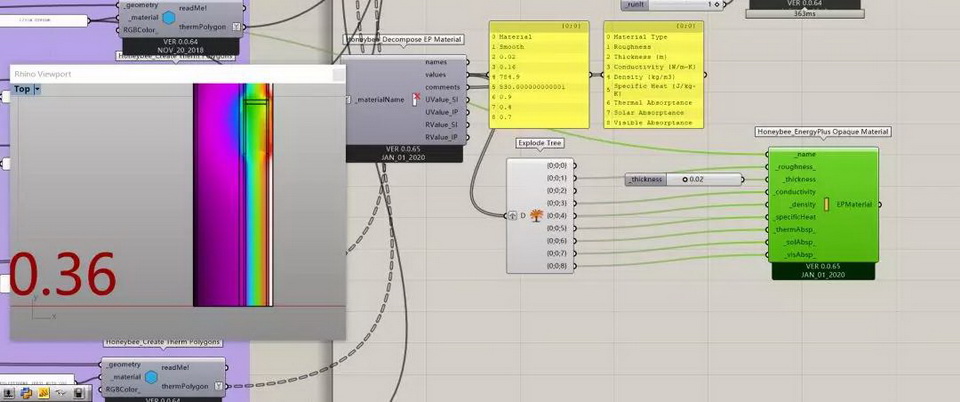

厚度0.12.这个材料就是保温层挤塑板,百度一下会发现密度为25,而比热容为1500。

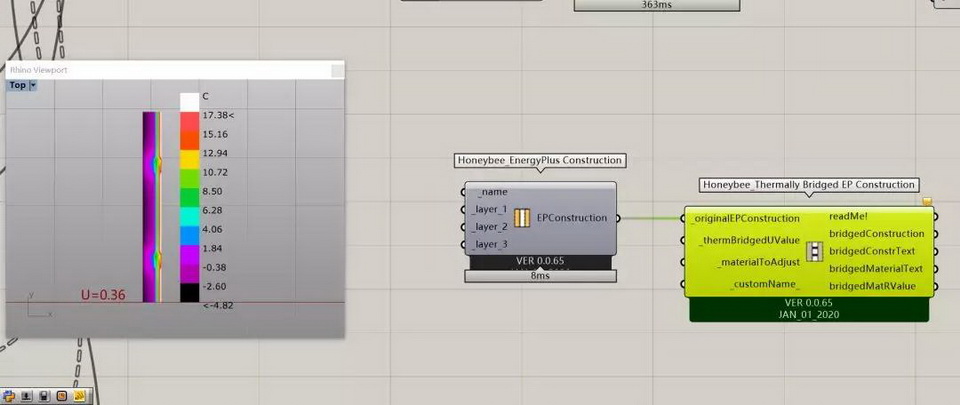

最后把所有的材料依次链接过去,不考虑热桥的EP construction就弄好了。




U值连接过去




需要调整的材质就是我们的保温层。

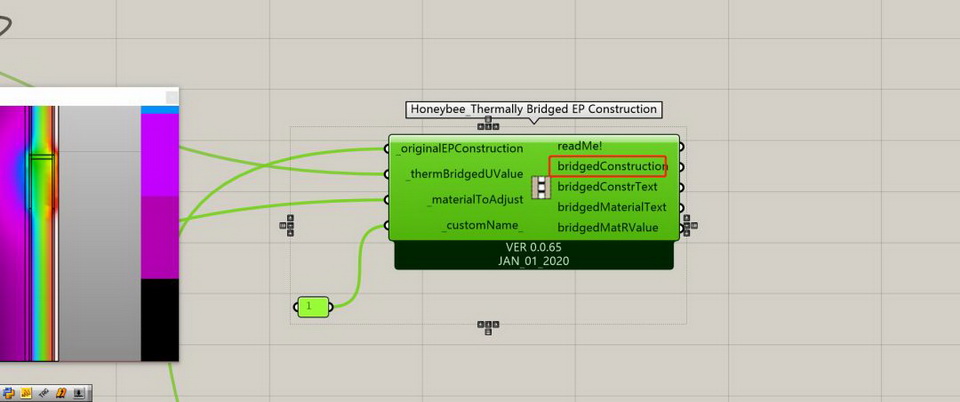

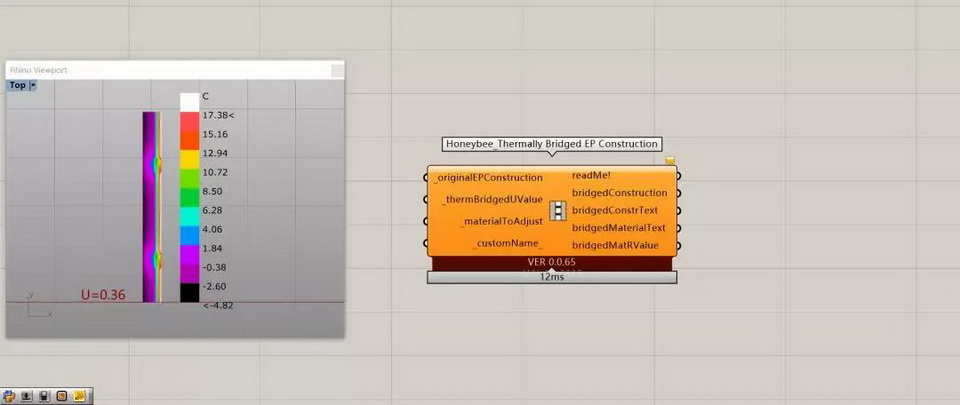

生成的bridged construction就是考虑到热桥之后的构造。




最后把这个构件链接到构造修正的墙体输入端,我们就完成了HB能量模型整个墙体构造的替换,所以这就是一个考虑热桥现象对于构造的修正的案例。
